工厂中央空调一般是在车间里安装,涉及到工厂加工以及员工工作内容及上下班等问题,其安全性、专业性以及特殊情况处理等问题都有着极其严格的工艺要求。
施工技术措施

  一、 设备安装

  1. 主机房设备安装
   (1) 主机房设置两台螺杆式水冷机组,六台水泵,两台 冷却泵。屋顶设三台冷却塔。
   (2)设备在安装时,必须先复核基础尺寸,检查预留洞孔,核实正确后方可进行安装。
   (3)设备运往现场后,可直接用吊车吊至基础附近,然后采用专业工具将设备送至基础上,并按规范要求安装减振装置或直接装减振垫板。静止设备、传动设备均由钳工进行找平找正工作。
   (4)设备安装过程中,应注意设备配管口封闭,以免有脏物进入设备。

  2. 送风设备的安装
   (1) 风机盘管、空调风柜,新风机均为车间送风设备,应先进行外观检查和临时水电检验,合格后方可安装。
   (2)对于风机盘管,新风机等,采用膨胀螺栓加可调节吊杆悬挂在天花板下。并在联接点加设减振垫片。
   (3) 对于落地式的柜机应检查基础的平整,柜机安装应稳定,并设置20mm厚橡胶防振垫。
   (4) 送风设备安装应有1%的坡度,以保证凝结水的畅通。


工厂空调装修



  3. 管道的安装

  1、 水系统管道的安装
   (1) 水管安装前,必须检查设备安装是否符合要求,并清除浮锈、脏物,待达到要求后方可进行安装。
   (2) 管道安装要求简洁、美观,尽量减少弯头,高点必须设放气装置,低点须设泄水装置。
   (3) 管道安装须有一定的坡度,特别是冷凝水管,顺坡坡度不小于3/1000。
   (4)当管径>150mm时,应采用无缝钢管,用焊接链接;当管径<150mm时,采用镀锌钢管,连接方式采用焊接或丝口连接。
   (5) 管道支架形式及间距应严格按图纸中要求布置。采用封闭式木垫支架,切不可使管道与钢支架直接接触。
   (6) 管道与设备连接处全部为软连接。
   (7) 管路上的阀门、软接头等管道附件安装必须经过现场试压合格。
   (8) 管道穿墙、穿楼板,必须使用比管道大2#或2#以上的套管,且保证同心性,保证以后保温的合理空间。另外,管道与管道之间,管道与建筑物之间必须保证有效的保温距离。
   (9)管道安装完毕,必须对管道进行清洗,并进行管道的强度试验及严密性试验。
   (10) 管道压力试验采用水或压缩空气作介质,强度试验时取较不利点工作压力的1.25倍作试验压力,保持10分种,以压力表不下降,无漏点,及目测管道无变形为合格;严密性试验时,将强度试验压力降至工作压力,保持24小时,压力不超过0.05Mpa,外观检查管子连接处、管件、阀门等均无渗漏现象,为试验合格。
   (11)冷凝水管采用PVC管道,试水试漏时,应打开设备的放气装置,让水充满整个PVC管道,持续24小时,以管道无渗漏,设备凝结水盘不承水为合格。

  2、风系统的安装

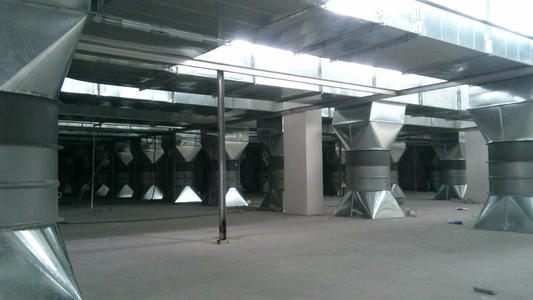

   (1) 风管采用优质镀锌铁皮制作,进行工厂化预制。
   (2) 风管法兰紧固螺栓的间距不大于150mm,风管及管件的制作应采用咬接或铆接,风管法兰垫片采用5mm厚橡胶板或石棉橡胶板。
   (3) 风管尺寸大于800mm时,按规范要求进行加固处理。
   (4) 风管不得有横向拼接缝,尽量减少纵向拼接缝,矩形风管底边宽小于800mm时,其底边不得有纵向拼接缝。
   (5) 风管板材的拼接采用单咬口,圆形风管的闭合缝采用单咬口,弯管的横向缝采用立咬口,矩形风管转角缝采用转角咬口、联合角咬口或按扣式咬口,上述咬口缝处都必须涂密封胶,贴密封带。
   (6) 风管内表面必须平整光滑,不得在风管内加骨架及加强筋,以免增加风管的阻力。
   (7) 金属风管与法兰连接时,风管翻边应平整并紧贴法兰,宽度不应小于7mm,翻边处裂缝及孔洞应涂密封胶。
   (8)中效过滤器后的风管法兰铆钉缝处应涂密封胶,涂密封胶前应清除表面的油污及脏物。
   (9)净化空调系统风管安装清洗后,必须进行漏风试验,测漏风率时,应对所有密封处作全面检查,保持静压1000Pa;洁净度等于或高于1000级的系统,漏风率不应大于1%,洁净度低于1000级的系统,漏风率不应大于2%。
   (10) 风管上所有阀门应安装在易于操作的地方,防火阀易熔片在系统安装完毕后装入。
   (11) 风管与设备连接处,必须使用帆布软接头。


厂房空调系统设计





  4.系统的防腐保温
   (1)试压、试漏检验合格后,进行防腐保温工作。
   (5) 整个系统除镀锌材料外,其它钢管、管架等应严格进行防腐。
   (3)保温不良引起冷凝水“结露”是空调的通病,系统使用保温材料缠紧裹严,避免“漏风”,接头应采用搭接错缝的形式,杜绝有丝毫的空气与管道进行接触。另处,管道使用的隔热材料及风管使用隔热材料粘紧裹严,按照厂方所的技术要求操作。

  二、 施工程序与劳动力布置

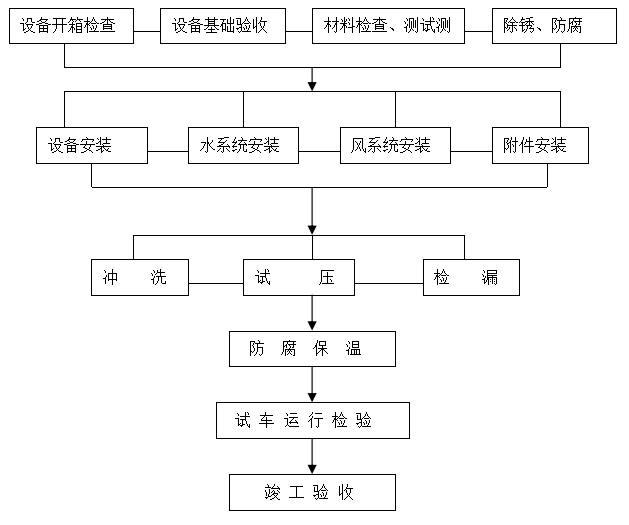

   整个空调安装工程可按如下程序进行施工。

厂房空调安装



  三、工厂中央空调解决方案需要满足的条件:
   1、离心机组占地面积比较大,需要准备一个比较宽敞的环境用于安装。
   2、厂房需提供一定的空间用于摆放水冷柜机,并且一定要有足够的空间回风,提供冷风管吊顶位置。

  四、工厂车间中央空调解决方案分析:
   1、工业冷却当中,是利用冷水机组制出的低温冷水对产品进行冷却,大多数机组所处的工作环境恶劣,并且管道会受到工业化学物品的腐蚀,所以安装工艺与材料要求比较高。
   2、工业厂房空调使用水冷柜机,其能效比相当高,风量大,直接在水冷柜机出风口拼接出风管,冷风通过风管输送到各个工作岗位,每个岗位设置风阀,能有效的控制部分高温作业关键工位的工作环境温度。

目前市面上较为常见的车间中央空调为螺杆式冷水机组,它由螺杆制冷压缩机组、制冷器、蒸发器等组成的一个全面制冷系统。它占地的面积也很小。操作简单,只要培训一下就可以轻松操作了。另外它的制冷量强大,所以适合大中型的工厂。
